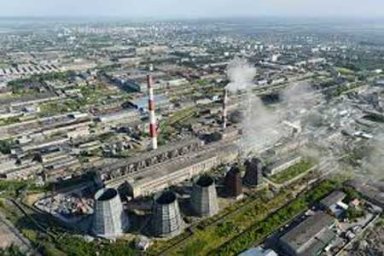

Барнаульская ТЭЦ-2 — одно из важнейших звеньев в работе огромной системы, отвечающей за тепло и комфорт в домах барнаульцев.

ТЭЦ-2 ввели в эксплуатацию в 1955 году. Строить теплоэлектростанцию начали в 1950 году по решению совета Министров СССР. Потребность в ней назрела еще со времен Великой Отечественной войны — в краевую столицу перевезли целый ряд крупных предприятий, эвакуированных с западных территорий страны. Городу нужны были новые мощности, способные обеспечить теплом и электроэнергией промпредприятия и жилой фонд.

Три первых котла и турбины были введены на станции в эксплуатацию спустя пять лет после начала строительства. Производительность котлов составляла по 170 тонн пара в час, а турбины имели суммарную мощность 75 МВт. На проектную мощность предприятие вышло только почти 20 лет спустя, в 1973 году.

Постепенно ТЭЦ-2 стала основой энергетического комплекса Барнаула и положила начало созданию единой энергосистемы края.

К 2011 году на ТЭЦ-2 работали 18 котлов и 9 турбоагрегатов, большая часть которых уже не отвечала современным требованиям. В этом же году на станции была начата масштабная реконструкция в рамках программы модернизации энергетики – договоров предоставления мощности.

В феврале 2014 года в эксплуатацию был введен восьмой энергоблок, а в декабре – девятый. В результате основные фонды предприятия были обновлены на 30%, а мощность станции увеличилась – до 275 МВт по электроэнергии и 1087 Гкал/ч – по тепловой энергии. Завершившаяся реконструкция ТЭЦ-2 стала одним из крупнейших инвестиционных проектов в энергетике Алтайского края за последние годы.

ТЭЦ-2 имеет стратегическое значение для обеспечения краевого центра теплом и электроэнергией, на ее долю приходится около 45% от общего числа потребителей СГК в Барнауле.

Ключевая ценность станции – ее преданный, профессиональный коллектив. В настоящее время в числе сотрудников ТЭЦ-2 – представители 6 производственных династий, чей общий стаж на предприятии составляет от 100 до 212 лет.

https://sibgenco.ru

Мощность электрическая, МВт 275
Мощность тепловая, Гкал/ч 1087
17:36
2.68K

Упоминания в новостях:

СГК направила более 165 млн рублей на капремонт и модернизацию котла №7 Барнаульской ТЭЦ-2
На Барнаульской ТЭЦ-2 продолжается капитальный ремонт котлоагрегата №7. Также в рамках инвестиционной программы производится замена участка главного паропровода и ведётся техническое перевооружение системы очистки дымовых газов. Общие вложения СГК в капремонт и модернизацию данного оборудования превышают 165 млн рублей.
213
СГК модернизирует систему очистки дымовых газов на ТЭЦ-2 в Барнауле
До конца 2025 года продлятся работы по техническому перевооружению мокрых золоуловителей (МЗУ), установленных на котле № 7 на Барнаульской ТЭЦ-2. Инвестиции СГК в реализацию проекта запланированы в размере 53 млн рублей. Дымовые газы котла очищаются мокрыми золоуловителями — скрубберами с трубами Вентури.
258
На Барнаульской ТЭЦ-2 модернизируют золоуловители
Специалисты ведут техническое перевооружение мокрых золоуловителей (МЗУ), установленных на котле № 7 на Барнаульской ТЭЦ-2. Модернизация газоочистной установки позволит повысить степень очистки уходящих газов до 98%.
877
СГК направит более 50 млн рублей на ремонт двух котлов на Барнаульской ТЭЦ-2
10 июня на Барнаульской ТЭЦ-2 завершился расширенный текущий ремонт котлоагрегата №6 со сверхтиповым объемом работ по замене вставок фронтового экрана — 9,3 тонны. Работы велись согласно графику. Запланированный объем вставок фронтового экрана выполнен на 100%. Также проведён ремонт вспомогательного оборудования, устранены текущие дефекты. Затраты на данный ремонт составили более 35 млн рублей.
1.21K
На Барнаульской ТЭЦ-2 модернизировали устройства релейной защиты и автоматики ВЛ 110 кВ
Модернизация устройств релейной защиты и автоматики ВЛ (воздушная линия) 110 кВ на Барнаульской ТЭЦ-2 велась в рамках инвестиционной программы. Была повышена надежность и безопасность электроэнергетической инфраструктуры на станции. Вложения в реализацию проекта составили 16,6 млн рублей. Линия ВЛ 110 кВ предназначена для передачи электроэнергии на значительные расстояния.
1.17K
СГК в 2025 году направит на модернизацию четырех станций Алтайского края 2,8 млрд рублей
Сибирская генерирующая компания в этом году направит на модернизацию станций в Бийске, Рубцовске и Барнауле 2,8 млрд рублей. Средства в основном будут инвестированы в повышение надежности и эффективности производства.
2.66K
На Барнаульской ТЭЦ-2 приступили к капремонту котлоагрегата №11
На Барнаульской ТЭЦ-2 начался капитальный ремонт котлоагрегата №11. Затраты на проведение данных работ составят 38,4 млн рублей. В ходе ремонта предстоит устранить текущие дефекты оборудования, заменить некоторые конструктивные элементы, а также провести экспертизу промышленной безопасности котла.
5.07K
СГК в 2025 году направит на модернизацию четырех станций Алтайского края 2,8 млрд рублей
Сибирская генерирующая компания в этом году направит на модернизацию станций в Бийске, Рубцовске и Барнауле 2,8 млрд рублей. Средства в основном будут инвестированы в повышение надежности и эффективности производства.
5.76K
70-летний юбилей. Директор Барнаульской ТЭЦ-2 Дмитрий Коротаев подвёл итоги работы
В конце февраля Барнаульская ТЭЦ-2 отмечает 70-летний юбилей. Всё это время станция постоянно развивалась, обеспечивая теплом и электроэнергией значительную часть столицы Алтайского края. О том, что было сделано в последние годы, ценности кадров и планах на будущее, рассказал директор БТЭЦ-2 Дмитрий Коротаев.
6.71K
СГК приступает к плановым ремонтам оборудования на ТЭЦ Алтайского края
В 2025 году вложения СГК в ремонтные работы генерирующего оборудования на ТЭЦ Алтайского края составят свыше 3,1 млрд рублей. В сравнении с прошлым годом сумма затрат на эти цели увеличена на 9%. На четырех станциях Алтайского края в этом году отремонтируют 60 единиц оборудования — 28 котлов, 16 турбоагрегатов и 16 турбогенераторов.
