Сотрудники ЦНИИТМАШ завершили сопровождение работ по монтажу и сварке главного циркуляционного трубопровода на первом блоке АЭС «Аккую»

Сотрудники АО «НПО «ЦНИИТМАШ» (входит в машиностроительный дивизион Госкорпорации «Росатом» – АО «Атомэнергомаш») принимали участие в экспертном сопровождении работ по сварке, термообработке и неразрушающему контролю главного циркуляционного трубопровода (ГЦТ) на первом блоке АЭС «Аккую».

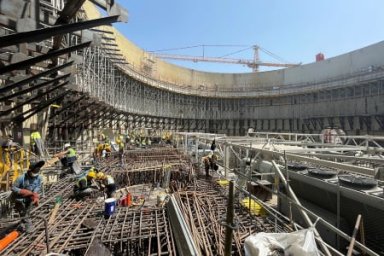

Монтаж ГЦТ был начат 18 марта и завершен 25 мая, за 68 суток специалистами были заварены все 28 стыков при пошаговом контроле дефектоскопистами, которые с помощью ультразвукового, капиллярного и других методов контроля оценивали качество сварных соединений. Одновременно при сварке выполнялась термообработка стыков.

«Сварка частей ГЦТ за 68 суток вместо установленных директивных 90 является подтверждением того, что один из сложнейших этапов сооружения атомного энергоблока практически доведен до автоматизма, – поделился руководитель проектов института сварки и неразрушающего контроля АО «НПО «ЦНИИТМАШ» Федор Зуев. – По завершении сварочных работ специалисты МСУ-90 сделали на внутренней поверхности ГЦТ антикоррозионную восстановительную наплавку, которая послужит дополнительной защитой для стенок трубопровода».

Главный циркуляционный трубопровод соединяет между собой части реакторной установки – корпус реактора, парогенераторы, главные циркуляционные насосы. Его длина – 160 метров, внутренний диаметр 850 мм, наружный – 990 мм. На этапе эксплуатации АЭС по нему будет циркулировать теплоноситель – глубоко обессоленная вода температурой до 330оС под давлением 160 атмосфер.
