Ремонтная кампания полным ходом: как на станциях Алтайского филиала СГК готовятся к зиме
На четырёх станциях Алтайского филиала СГК энергетики выполнили 50% от объема запланированных работ. Рассказываем какое оборудование выведено в ремонт, какое ждет своей очереди и сколько агрегатов скоро вернут в строй.
Начнем с ТЭЦ-3

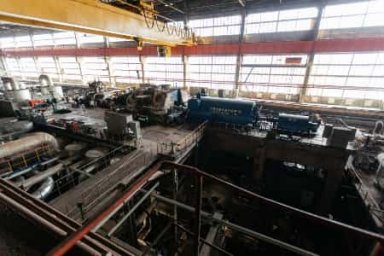

На ТЭЦ-3 энергетики активно готовят свое оборудование к отопительному сезону.
С января 2022 года в котельном цехе специалисты провели ремонт двух агрегатов. Во время капитального ремонта на котле №1 заменили шесть участков труб пакетов конвективного пароперегревателя. Так же выполнили текущий ремонт котла №2.
В турбинном цехе устранили дефекты и очистили конденсаторы турбины №3.
В текущий ремонт выведена турбина №2. С 20 июня по 3 сентября специалисты СибЭР должны выполнить ремонт опор и вспомогательного оборудования агрегата. Для проведения этих манипуляций вскрыли цилиндр среднего давления и демонтировали его верхнюю проточную часть. Ротор турбины отправили на заводской ремонт. Турбину ввели в эксплуатацию в 1983 году и за это время она наработала почти 222 тысячи часов.
Сейчас на станции в текущий ремонт выведен один котлоагрегат и один турбогенератор. Ближайший капитальный ремонт запланирован на 22 августа. Энергетики «выключат» котел №4. Работы продлятся 44 дня.
Капитальный или текущий? А может все сразу?
На Барнаульской ТЭЦ-2 уже завершён текущий ремонт на турбогенераторах №8 и 9. В котельном цехе на агрегатах №10 и 12 провели расшлаковку поверхностей нагрева. Кроме того, у котла №16 была заменена хребтовая балка. Для этого пришлось демонтировать около 50% оборудования котлоагрегата.
Сейчас на БТЭЦ-2 в ремонт выведено два котла и одна турбина.
Специалисты заканчивают текущий ремонт котла №11. На агрегате заменили броню шаровых барабанных мельниц и выполнили все типовые работы: очистили поверхности нагрева от шлаковых отложений, отремонтировали дымососы и вентиляторы, промыли пароперегреватель.
Так же с 23 мая в текущем ремонте находится котел №14. Сейчас на нем выполняется замена напорного газохода.
Газоход — одна из главных частей агрегата, который обеспечивает бесперебойную работу котла. Функция газохода — вывод газа, который возникает при сгорании угля в топочной камере.
Кроме типовых работ энергетики меняют пять блоков боковых экранов агрегата. Ремонтом котла №14 занимаются 15 человек — сотрудники компании «Сибирьэнергоремонт»
Все ремонты в котельном цехе текущие. Впереди — капитальный ремонт котла №17 с 1 августа по 4 сентября.
Текущий и капитальный ремонт сильно отличаются друг от друга. Цель текущего ремонта — поддержать рабочее состояние агрегата. При капитальном ремонте специалисты выполняют более серьезные манипуляции: ремонтируют или заменяют изношенные конструкции и составляющие агрегатов, чтобы восстановить заводские параметры.
В турбинном цехе энергетики заканчивают капитальный ремонт турбины №8. Это один из самых молодых генераторов станции. В работу его ввели в 2014 году. Специалисты подрядной организации «СибЭР» провели ревизию переднего подшипника, обработали диафрагмы цилиндра высокого давления, отремонтировали три масляных насоса: пусковой, аварийный и резервный.
Сейчас проводятся финальные работы перед испытанием агрегата.
3 месяца на капитальный ремонт турбины
На Бийской ТЭЦ в капитальный ремонт выведена турбина №7. Ремонтные работы на генераторе начались 17 июня. За три месяца необходимо заменить лопатки рукава высокого давления, отремонтировать поворотные диафрагмы и заменить гибы пароперепускных труб. На данный момент специалисты занимаются ремонтом насосов газоохлаждения и устанавливают сегменты соплового аппарата. Всего в ремонте турбины задействовано 6 сотрудников «СибЭР»
С января по июнь специалисты заменили 26 трубных элементов на четырёх котлах и провели текущие ремонты на трех турбоагрегатах.
Самая южная станция Алтайского филиала не отстает
Рубцовские энергетики так же активно приводят оборудование в порядок. За последние полгода они провели очистку поверхностей нагрева на всех котлах электростанции, а агрегаты №1, 6 и 7 выводили в текущий ремонт.
На ЮТС с 25 по 27 июля будет произведена расшлаковка котла №3, после чего начнется текущий ремонт. С 1 января 2021 года агрегат наработал почти 16 тысяч часов.
С 11 по 22 июля на турбогенераторе №1 выполнили весь необходимый объем работ текущего ремонта. Турбина была введена в эксплуатацию 2019 году, и за это время наработала более 5,5 тысяч часов.
