На Новосибирской ТЭЦ-3 устанавливают новый генератор
На Новосибирской ТЭЦ-3 приступили к монтажу нового турбоагрегата №13. Он позволит увеличить мощность станции на 20 МВт. Сперва энергетики установили в проектное положение первую часть генератора — статор общим весом 115 тонн. Подробности — в нашем фоторепортаже.
Новый турбогенератор для ТЭЦ-3 изготовили на новосибирском заводе ЭЛСИБ. Доставили генератор на станцию в конце марта по частям. Статор прибыл железнодорожным транспортом, ротор и остальные узлы — автотранспортом.

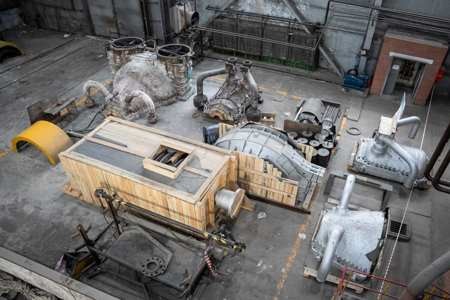

Сейчас на производственной площадке полным ходом кипит работа. Специалисты СибЭМ установили в проектное положение статор генератора, часть цилиндра низкого давления. Разворачивается работа по замене электрооборудования, готовится площадка для установки нового.
Самую тяжелую часть — статор — общим весом 115 тонн поднимали двумя кранами с помощью траверсной балки.

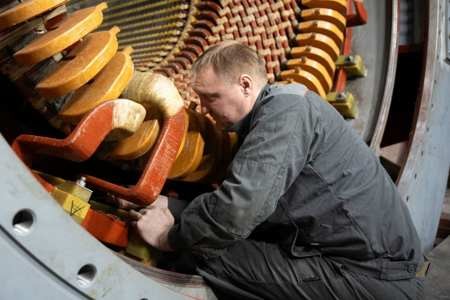

На данном этапе работ требуется выполнение множества точных операций. С помощью микрометра специалист проводит линейные замеры поверхности для дальнейшего монтажа оборудования. В первую очередь произведут геопривязку цилиндра низкого давления и уже в зависимости от его контрольных точек будут устанавливать остальные узлы агрегата.
Ведется подготовка проточной части турбины. К ее установке приступят по ходу наращивания монтажных работ.
Андрей Бабенков директор Новосибирской ТЭЦ-3 «Параллельно ведется укрупненная сборка вспомогательного оборудования — трубопроводов высокого давления турбины. Каждый стык уникальный, сварка занимает много времени. Сложность текущих работ связана с тем, что они выполняются в условиях действующего оборудования».
Завершить процесс сборки генерирующего оборудования энергетики планируют к 2026 году. После модернизации турбоагрегата №13 планируется выполнить обновление турбоагрегата №11 с аналогичными параметрами. В результате к июлю 2027 года установленная электрическая мощность станции увеличится на 40 МВт — прирост составит 8%. Вложения СГК в обновление Новосибирской ТЭЦ-3 запланированы на сумму свыше 12 млрд рублей.
В 2021 году ТЭЦ прошла отбор по федеральной программе ДПМ-2 (договор поставки мощности), которая позволяет проводить масштабную замену оборудования.
Источник: https://sibgenco.online
